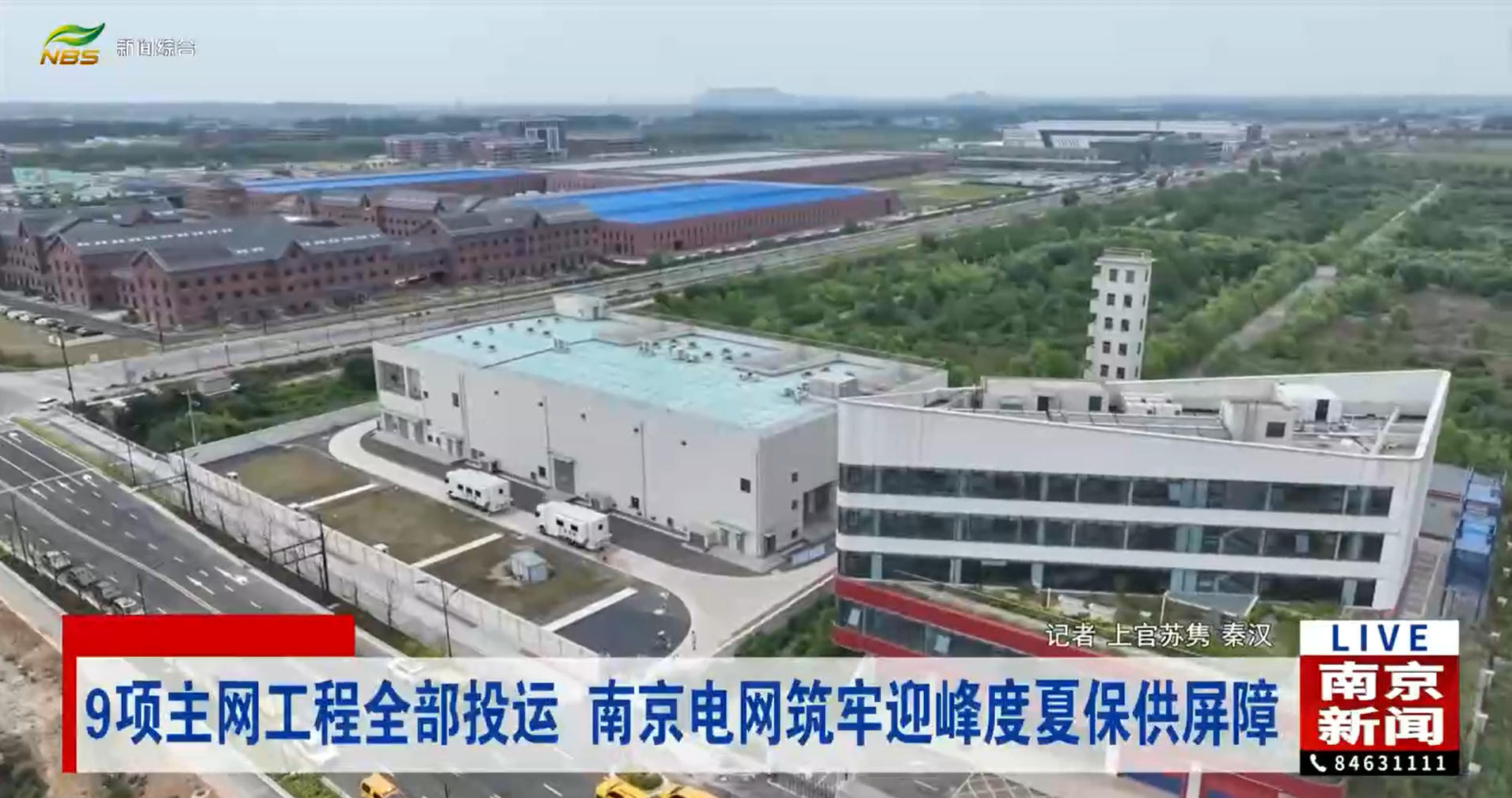

记者从国网南京供电公司了解到,随着最后两项主网基建工程顺利投运,南京电网2026年9项主网迎峰度夏基建工程已全部按期建成投运,为全市平稳度过今夏用电高峰筑牢电力根基。

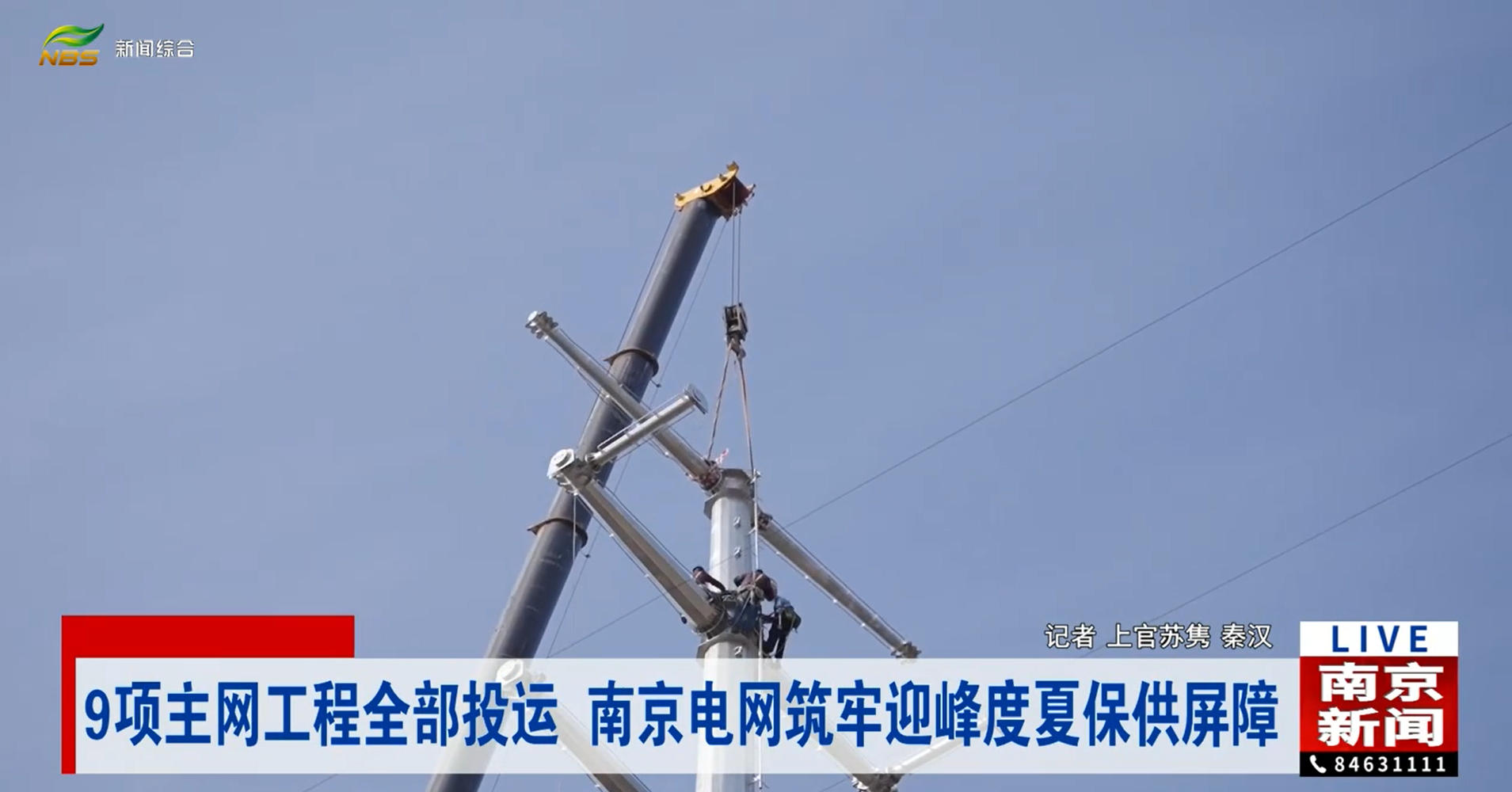

6月15日至16日,丰北220千伏输变电工程和南京工业大学江浦校区新建110千伏总降变110千伏配套工程相继成功投运。其中,丰北220千伏输变电工程新建一座容量为360兆伏安的变电站和2回总长10.73公里的220千伏线路,能够有效缓解220千伏六合变电站重载压力,优化六合区域电网网架结构。而南京工业大学江浦校区配套工程,则精准分流了区域用电负荷。

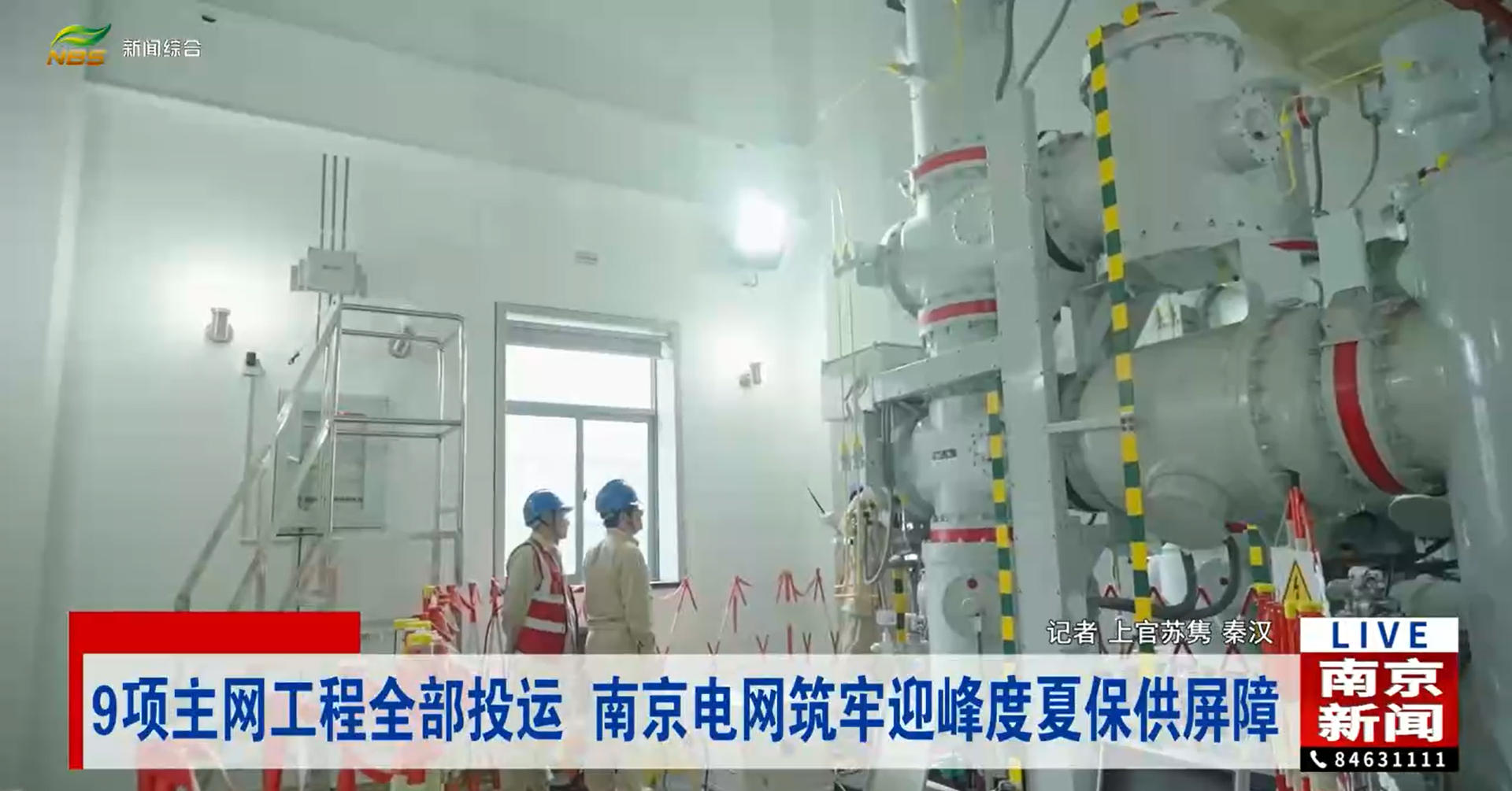

国网南京市江北新区供电公司项目经理张卢力介绍,该配套工程通过新建5公里110千伏电缆线路,成功转移重载变电站负荷约3万千瓦,对缓解江北核心区供电紧张局面起到关键作用。
据了解,为做好2026年迎峰度夏电力保供工作,今年上半年,国网南京供电公司围绕主网架补强、区域电源支撑等方向重点推进。截至目前,已相继投运东善桥500千伏变电站220千伏送出工程、公塘至华科220千伏线路工程等9项主网迎峰度夏基建工程。
“9项主网(迎峰度夏基建)工程累计新增线路长度100.35公里、新增变电容量42.3万千伏安。”国网南京供电公司项目管理中心副主任高海洋表示,这批工程全面覆盖江宁区、六合区、江北新区等南京重点发展片区,投运后不仅有效化解了局部区域供电重载问题,更显著完善了全市电网网架结构,提升了区域用电负荷转移和调配能力,为迎峰度夏期间电力安全稳定供应,提供了坚实的保障。
